Ny ramme for Novo Nordisk Fondens aktiviteter

I Novo Nordisk Fonden arbejder vi på at skabe en ny arbejdsplads i Tuborg Syd. Læs mere om vores aktiviteter på Novo Nordisk Fondens hjemmeside her.

Her på denne side kan du læse om byggeriet i Tuborg Syd og følge med i projektets udvikling. Du kan stille spørgsmål til projektet på info@novonordiskfonden-hq.dk og tilmelde dig vores nyhedsbrev og sms-service, hvor vi orienterer naboer, hvis der opstår gener som støj og særlige kørsler.

Dronefilm juni 2025

Seneste nyt

Stig Brinck Stig Brinck

Spærretiden er ændret

Gentofte Kommune har tilpasset på spærretiden for kørsel til byggepladsen, så den passer bedre sammen med nye ringetider på Hellerup Skole.

Dato 14. august 2026

Gentofte Kommune har tilpasset på spærretiden for kørsel til byggepladsen, så den passer bedre sammen med nye ringetider på Hellerup Skole.

Spærretiden om morgenen er uændret 7.30 – 8.30, mens spærretiden om eftermiddagen nu er ændret så den er fra 13.30 – 14.45.

Ændringen er trådt i kraft.

Læs mere
Stig Brinck Stig Brinck

Omlægning af fortov og cykelsti

.Fredag den 7. august og tirsdag den 11. august skal de sidste to ben til sitecoveret etableres uden for byggepladshegnet. Derfor omlægges trafikken for cyklister og fodgængere, og det bliver også nødvendigt at spærre vejen midlertidigt i løbet af de to dage. Forberedelserne er startet. .

Dato 5. august 2026 (opdateret 6. august)

Fredag den 7. august og tirsdag den 11. august skal de sidste to ben til sitecoveret etableres uden for byggepladshegnet. Derfor omlægges trafikken for cyklister og fodgængere, og det bliver også nødvendigt at spærre vejen midlertidigt i løbet af de to dage. Afspærringerne vil være meget kortvarige og kun mens sitecover-elementerne løftes med kran på plads ude i vejarealet.

Forberedelserne til arbejdet er allerede i gang.

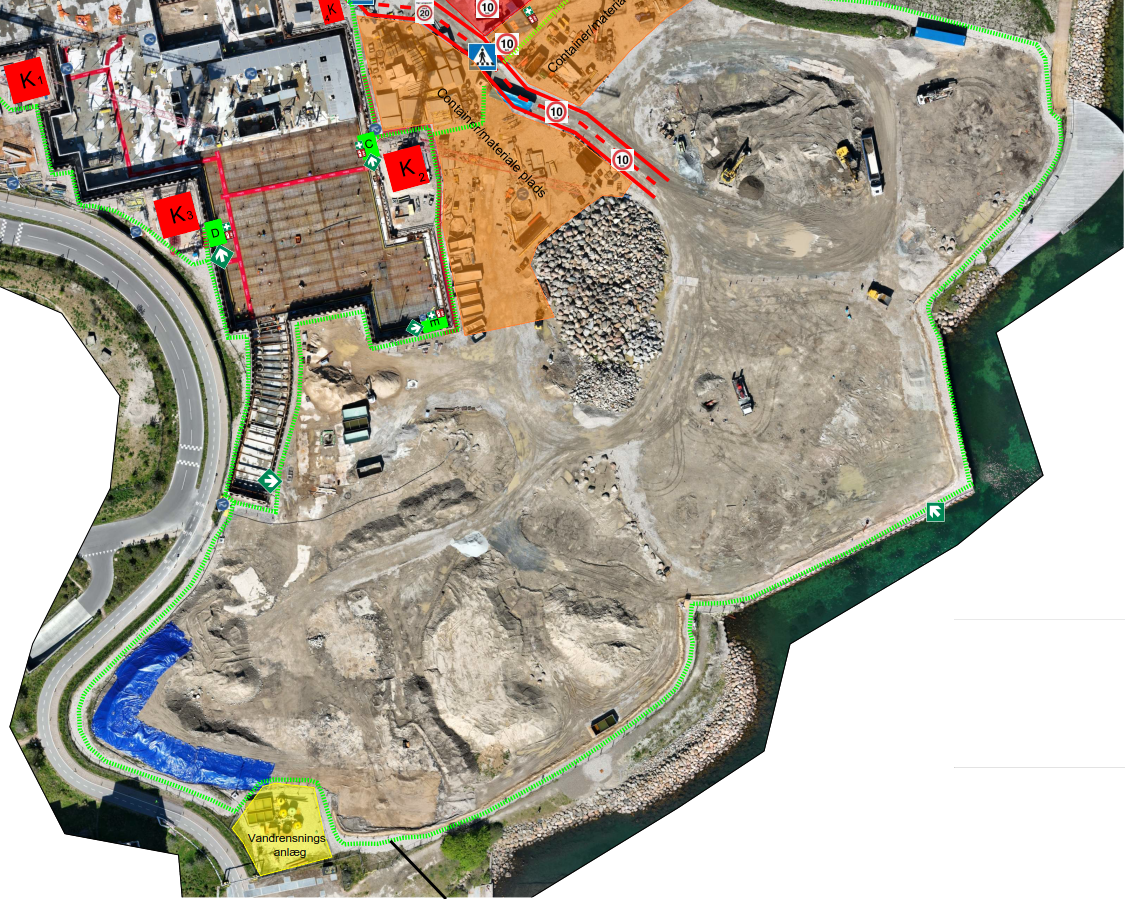

Som det fremgår af skitsen nedenfor, vil cykelstien og fortovet i forbindelse med omlægningen blive ført gennem en tunnel under sitecoveret. Samtidig vil byggepladshegnet blive flyttet. Dette vil først være helt på plads om nogle uger.

I forbindelse med omlægningen er vi nødt til at demontere de eksisterende lyspullerter. Der bliver i stedet opsat LED-lyskæder, så fodgængere og cyklister fortsat kan færdes sikkert. Lysforholdene vil blive kontrolleret, når omlægningen er færdig.

Omlægningen af gang- og cykelstien vil vare, indtil sitecoveret nedtages om cirka et år.

Fokus på skolebørnene

Fredag den 7. august og tirsdag den 11. august vil der blive indsat flagmænd, som skal dirigere trafikken og sørge for alle trafikanters sikkerhed, når de to ben skal sættes ned med kran.
Vi vil især have fokus på skolebørnene, der vender tilbage til Hellerup Skole efter sommerferien netop disse dage.

Kør forsigtigt og tag hensyn

Der vil blive skiltet som vist på skitsen ovenfor, men vi opfordrer alle til at tage hensyn til hinanden – især her i begyndelsen, hvor man skal vænne sig til de nye forhold.

Læs mere
Stig Brinck Stig Brinck

Sommerstatus om spuns og site cover

Planen var, at der skulle trækkes spuns fra 6. juli og frem til cirka nu, men efter de første par ugers arbejde blev det tydeligt, at spunsen mange steder sad rigtig godt fast. Det er ikke usædvanligt, og så må man lægge en ny plan.

Dato 24. juli 2026

Nu er vi over halvvejs i juli, som har været en travl måned på byggepladsen.

Ændring i planerne for spunsarbejdet

Planen var, at der skulle trækkes spuns fra 6. juli og frem til cirka nu, men efter de første par ugers arbejde blev det tydeligt, at spunsen mange steder sad rigtig godt fast. Det er ikke usædvanligt, og så må man lægge en ny plan.

På grund af udfordringerne med at få spunsen op er det blevet besluttet, at størstedelen af den tilbageblevne spuns vil blive skåret ned i stedet for at blive trukket op. Nedskæringen af spuns er ikke støjende i samme grad som optrækningen, og det forventes derfor ikke, at den vil påvirke omgivelserne på samme måde som trækning af spuns.

Arbejdet med at skære spuns ned forventes påbegyndt i næste uge – uge 31 – og vil strække sig over et endnu ukendt antal uger, da det afhænger af, hvor mange mand der sættes på. En mindre del af den resterende spuns, primært mod syd, forventer vi dog fortsat at kunne trække, og det arbejde forventes igangsat cirka i uge 35-36 med en forventet varighed på cirka to uger.

Opsætning af site cover

Opsætningen af det store telt – kaldet et site cover – er kommet godt i gang. Teltet skal være med til at begrænse støj og støv fra byggepladsen, så arbejdet kan foregå så skånsomt som muligt for omgivelserne, og det skal også hjælpe os med at holde byggeriet i gang hen over efterår og vinter.

Den første etape står allerede færdig hen over den nordlige del af byggegruben, og i næste uge starter opsætningen af den anden etape – den, som vil dække den øst-vestvendte del af byggeriet. I den forbindelse vil der være behov for kortvarige omlægninger af færdslen på vej og cykelsti langs Bakkedraget. Læs mere om det her: Midlertidige vejspærringer i uge 31 — Nyt hovedkontor til Novo Nordisk Fonden

‍ ‍

Læs mere
Stig Brinck Stig Brinck

Midlertidige vejspærringer i uge 31

Arbejdet med at opsætte site coveret skrider planmæssigt frem.

I næste uge skal den ene af de to sitecover-ben, som står udenfor byggepladshegnet, sættes op ud over kørebane og cykelsti.

Dato 24. juli 2026

Arbejdet med at opsætte site coveret skrider planmæssigt frem.

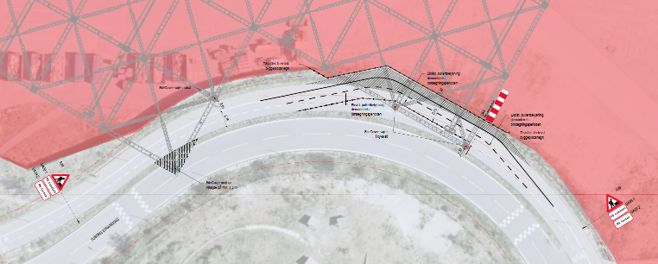

I næste uge skal den ene af de to sitecover-ben, som står udenfor byggepladshegnet, sættes op ud over kørebane og cykelsti. Det drejer sig om benet, der er markeret med rødt på tegningen nedenfor.

På grund af dette arbejde vil der være afspærringer og omlægninger af trafikken lige rundt om arbejdszonen fra mandag morgen den 27. juli – onsdag den 29. juli, begge dage inklusive.

Læs mere om arbejdet med opsætning af site cover her: Site cover opsættes medio juli — Nyt hovedkontor til Novo Nordisk Fonden

Læs mere
Stig Brinck Stig Brinck

Kontaktoplysninger i juli

Informationtelefonen holder lukket i juli, men mailen er til gengæld åben hele sommeren. Svartiderne vil kunne være lidt forlængede, men vi forventer at kunne svare indenfor 1 – 3 hverdage.

Tak for tålmodigheden og god sommer!

Dato 30. juni 2026

Juli er sommerferiemåned for mange, men byggeriet ligger ikke stille. Faktisk er vi godt i gang med en meget travl fase, så der bliver mange forskellige aktiviteter på pladsen, som vi allerede har:

  • Nedgravning af forsyningsledninger til bygningen (fra juli – september)

  • Optrækning af spuns rundt om byggegruben og ved kysten (fra juli – medio august)

  • Etablering af ny spuns til kystsikringsprojektet (fra medio juli og ca. 4 uger frem)

  • Opsætning af site cover, som kommer til at dække hele byggegruben, når det står færdigt (medio juli – medio august)

  • Flytning af byggepladshegn og omlægning af cykel- og fodgængersti (ultimo juni – medio august)

  • Etablering af den første af de to permanente transformere (ultimo juni – primo august)

Kommer der andre større aktiviteter på byggepladsen, vil vi som sædvanligt informere om det her på hjemmesiden.

Kontaktmuligheder i juli
Telefonen holder lukket i juli, men info-mailen er til gengæld åben hele sommeren. Svartiderne vil kunne være lidt forlængede, men vi forventer at kunne svare indenfor 1 – 3 hverdage.

Tak for tålmodigheden og god sommer!

Læs mere
Stig Brinck Stig Brinck

Site cover opsættes medio juli

Medio juli begynder vi at sætte det såkaldte site cover op over byggegruben til det nye hovedkvarter. Et site cover er et stort telt, som hjælper os med at holde byggeriet i gang, også når vejret driller. Teltet er samtidig med til at begrænse støj og støv fra byggepladsen, så arbejdet kan foregå så skånsomt som muligt for omgivelserne.

Dato: 26. juni 2026

Medio juli begynder vi at sætte det såkaldte site cover op over byggegruben til det nye hovedkvarter. Et site cover er et stort telt, som hjælper os med at holde byggeriet i gang, også når vejret driller. Teltet er samtidig med til at begrænse støj og støv fra byggepladsen, så arbejdet kan foregå så skånsomt som muligt for omgivelserne.

Site coveret bliver sat op i tre etaper. Vi begynder med den del, der skal stå over den nordlige del af byggegruben. Teltet forventes at stå i cirka et år, mens hovedkvarteret tager form, og det bliver taget ned igen i tre etaper, efterhånden som bygningen bliver færdig.

Omlægning af cykel- og fodgængersti
På skitsen nedenfor, ved den blå markering, ses at to af site coverets “ben” kommer til at stå ude i cykel- og fodgængerstien. Derfor omlægges stien midlertidigt. Vi forventer, at det sker i slutningen af juli. Mens arbejdet står på, bliver stien midlertidigt afspærret. Vi informerer naturligvis nærmere, når vi kender de præcise detaljer.

Når teltet er sat op, og stien er omlagt, vil cykel- og fodgængerstien passere gennem teltet. Stien bliver naturligvis tydeligt adskilt fra byggepladsen med byggepladshegn, så man kan færdes trygt og sikkert på den rigtige side af hegnet.

Et svævende ben
Ved den røde markering vil der også være et “ben” ude over kørebanen. Detkommer dog ikke til at hvile på asfalten, men vil svæve 4,5 meter over kørebanen. På den måde vil der fortsat være plads til, at selv en lastbil kan køre under det. Når dette “ben” skal etableres,bliver det nødvendigt at afspærre vejen midlertidigt. Tidspunktet er endnu ikke fastlagt, men vi informerer selvfølgelig i god tid, når vi ved mere.

Læs mere
Stig Brinck Stig Brinck

Ledningsarbejde på byggepladsen

Indkørslen til byggepladsen bliver spærret for kørende trafik d. 23. og 24. juni 2026, da der skal føres en regnvandsledning på tværs af vejen, på byggepladsens område.

Dato: 22. juni 2026

Indkørslen til byggepladsen bliver spærret for kørende trafik d. 23. og 24. juni 2026, da der skal føres en regnvandsledning på tværs af vejen, på byggepladsens område.

Læs mere

Spørgsmål og svar
